材料備料時機的隱性影響:為什麼交期承諾常在執行階段失準
材料備料時機常被視為「供應商的內部事務」,但在客製化文具禮品的實務操作中,這個變數往往是交期承諾失準的根本原因。當供應商報價「標準交期 20 個工作天」時,企業通常假設這是從「下單確認」到「產品交付」的完整時間,卻沒有意識到這個數字背後隱含了一個關鍵假設:材料已經備妥或隨時可得。
材料備料時機常被視為「供應商的內部事務」,但在客製化文具禮品的實務操作中,這個變數往往是交期承諾失準的根本原因。當供應商報價「標準交期 20 個工作天」時,企業通常假設這是從「下單確認」到「產品交付」的完整時間,卻沒有意識到這個數字背後隱含了一個關鍵假設:材料已經備妥或隨時可得。
在規劃整體客製化流程時,材料採購前置時間往往被低估或完全忽略。企業習慣將交期拆解為「設計確認 + 打樣 + 生產 + 物流」四個階段,卻未將「材料備料」視為獨立的時間變數。這種認知落差在三種情境下特別容易導致誤判:第一,客製化程度較高的產品(如特殊材質的筆記本、特定 Pantone 色號的廣告筆);第二,小批量訂單(供應商不會為 500 支筆預先備料);第三,旺季下單(材料供應商的備料排程同樣會延長)。
從工廠端的角度來看,材料備料時機的判斷涉及三個層次的資訊不對稱。第一層是「材料類型」的認知差異:企業認為「標準廣告筆」使用的是「標準材料」,但實際上即使是「標準」的塑膠筆身,供應商也需要根據訂單數量、顏色、印刷要求來決定是否需要額外採購原料或半成品。如果客戶指定特定的 Pantone 色號,材料供應商可能需要 10-15 個工作天來調配色母粒或染色;如果客戶要求特殊質感(如霧面、磨砂、金屬光澤),材料備料時間可能延長到 20-25 個工作天。
第二層是「備料優先順序」的隱性規則。材料供應商在接到訂單後,會根據訂單規模、客戶關係、付款條件來決定備料的優先順序。一張 10,000 支筆的訂單,材料供應商會優先備料;一張 500 支筆的訂單,材料供應商可能會等到累積足夠的訂單量(例如 5,000 支)後才統一備料,以降低材料採購成本與庫存風險。這意味著小批量訂單的材料備料時間可能比大批量訂單多出 7-10 個工作天,但這個時間差很少在報價階段被明確說明。
第三層是「材料到貨」與「生產開始」之間的時間落差。即使材料已經到達工廠,也不代表可以立即開始生產。材料到貨後需要經過品質檢驗(檢查色差、尺寸、材質是否符合規格),這通常需要 1-2 個工作天;檢驗合格後,材料需要分配到不同的生產線,並與其他零件(如筆芯、筆夾、包裝材料)配套,這又需要 1-2 個工作天;如果材料檢驗發現問題(如色差超出容許範圍、尺寸誤差過大),供應商需要重新採購或調整,這可能導致額外 5-10 個工作天的延誤。
這三層資訊不對稱在實務中經常導致「看似合理的交期承諾」在執行階段失準。一個典型的案例是:企業在春節前 30 天下單,供應商報價「標準交期 20 個工作天」,企業認為時間充裕。但實際執行時,材料備料需要 12 個工作天(因為特殊色號需要調配),材料到貨後檢驗與配套需要 3 個工作天,生產需要 8 個工作天,物流需要 4 個工作天,總計 27 個工作天。如果再考慮春節假期與旺季排程延誤,實際交期可能延長到 35-40 個工作天,最終導致無法在春節前交貨。
更隱蔽的風險在於「材料替代」的可能性。供應商在報價階段承諾使用「A品牌材料」,但在實際生產時,如果 A品牌材料缺貨或備料時間過長,供應商可能會改用「B品牌材料」或「C品牌材料」。這種替代在技術規格上可能符合要求(例如材質、尺寸、顏色都在容許範圍內),但在實際使用體驗上可能存在差異(例如筆身手感不同、紙張厚度略有差異、印刷效果不如預期)。如果企業在驗收階段才發現材料替代,可能已經錯過退換貨的時機,或者需要承擔額外的重製成本。
從風險管理的角度來看,材料備料時機的判斷盲點可以透過三個層次的資訊透明化來降低。第一,在報價階段明確詢問「標準交期」的假設條件,包括:材料是否已備妥?如果需要額外備料,備料時間為多久?材料供應商是否穩定?是否有替代材料方案?第二,在合約中明確約定「材料規格」與「材料品牌」,並要求供應商在材料替代前必須取得書面同意。第三,在生產排程階段要求供應商提供「材料到貨時間」與「材料檢驗結果」的即時更新,以便及時調整排程或啟動備案。
實務上,材料備料時機的判斷盲點之所以難以被察覺,是因為它隱藏在「標準交期」這個看似明確的數字背後。供應商在報價時通常會提供一個「基於最佳情境」的交期估算,這個估算假設材料庫存充足、產能利用率正常、物流順暢無延誤。但在實際執行時,這些假設條件很少同時成立,尤其是在旺季、小批量訂單或高客製化程度的情境下。企業如果未能主動詢問這些假設條件,就容易陷入「交期承諾看似合理,但實際執行時卻頻繁延誤」的困境。
材料備料時機的隱性影響不僅體現在交期延誤,還會影響成本結構與品質穩定性。如果材料備料時間被低估,供應商可能會選擇「加急備料」來趕上排程,這通常會導致材料成本上升 10-20%,而這個成本最終會以「加急費」或「特殊處理費」的形式轉嫁給企業。如果材料備料時間被嚴重低估,供應商可能會選擇「替代材料」來避免延誤,這可能會導致品質不穩定或與樣品存在差異。因此,材料備料時機的判斷不僅是交期管理的問題,更是成本控制與品質管理的關鍵變數。

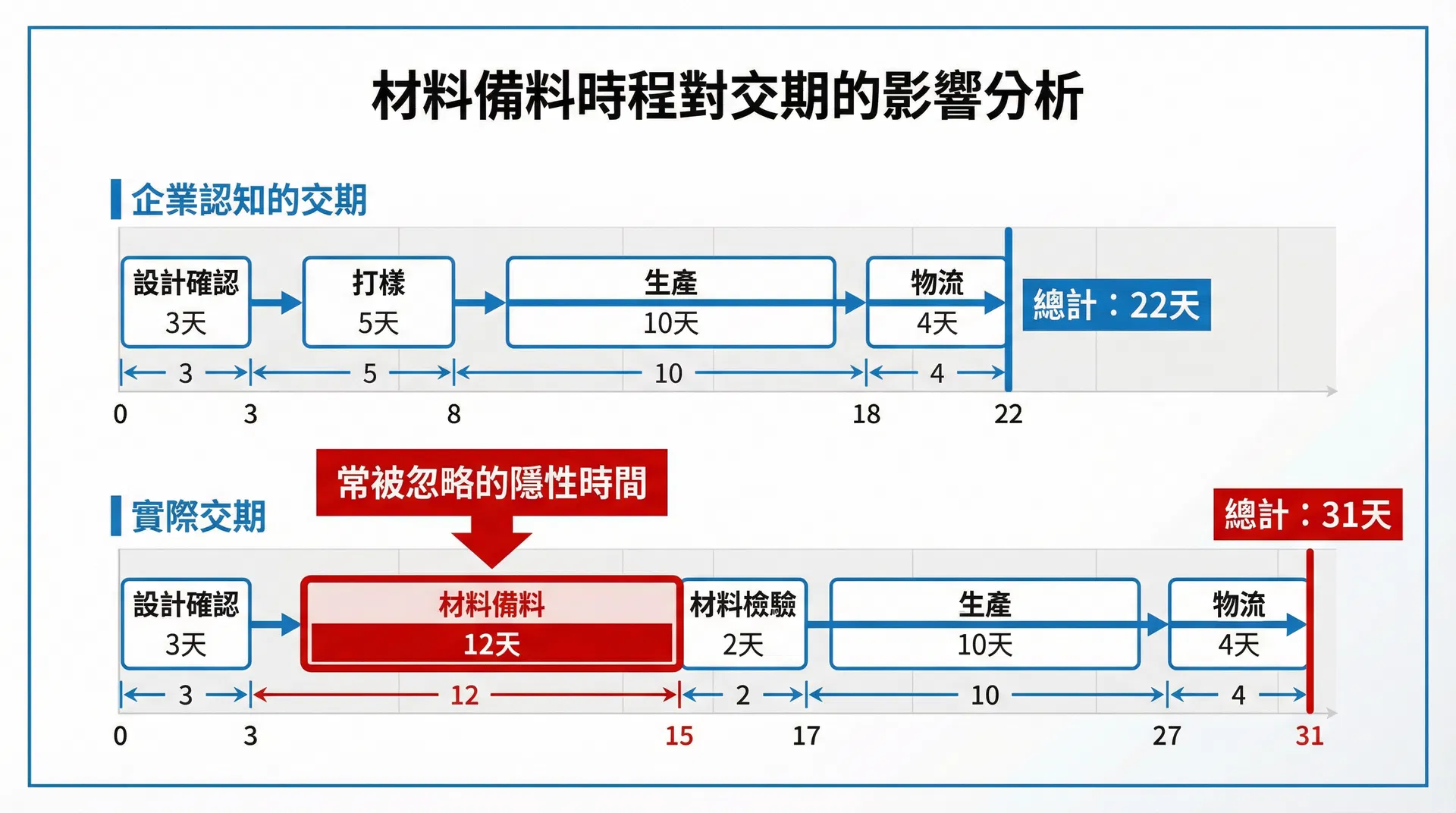

材料備料時間線與交期影響示意圖:展示「企業認知的交期」vs「實際交期」的差異

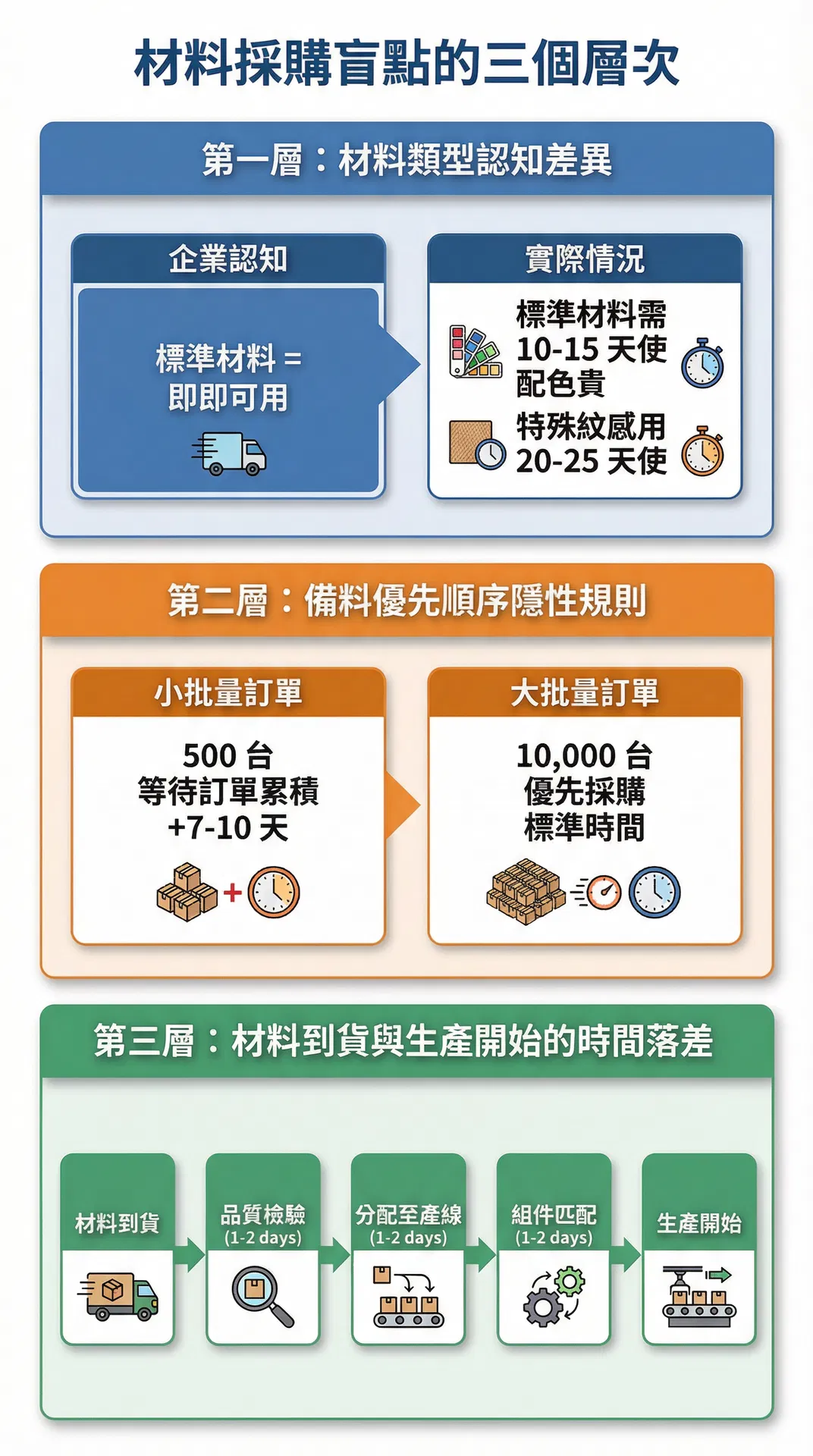

材料備料判斷盲點三層次示意圖:材料類型認知差異、備料優先順序隱性規則、材料到貨與生產開始的時間落差
