多供應商比價的隱性時間成本
採購團隊在比價流程中往往只計算報價等待時間,忽略了報價齊全等待期、內部評估協調期、交期基準日漂移三個階段的累積時間成本。

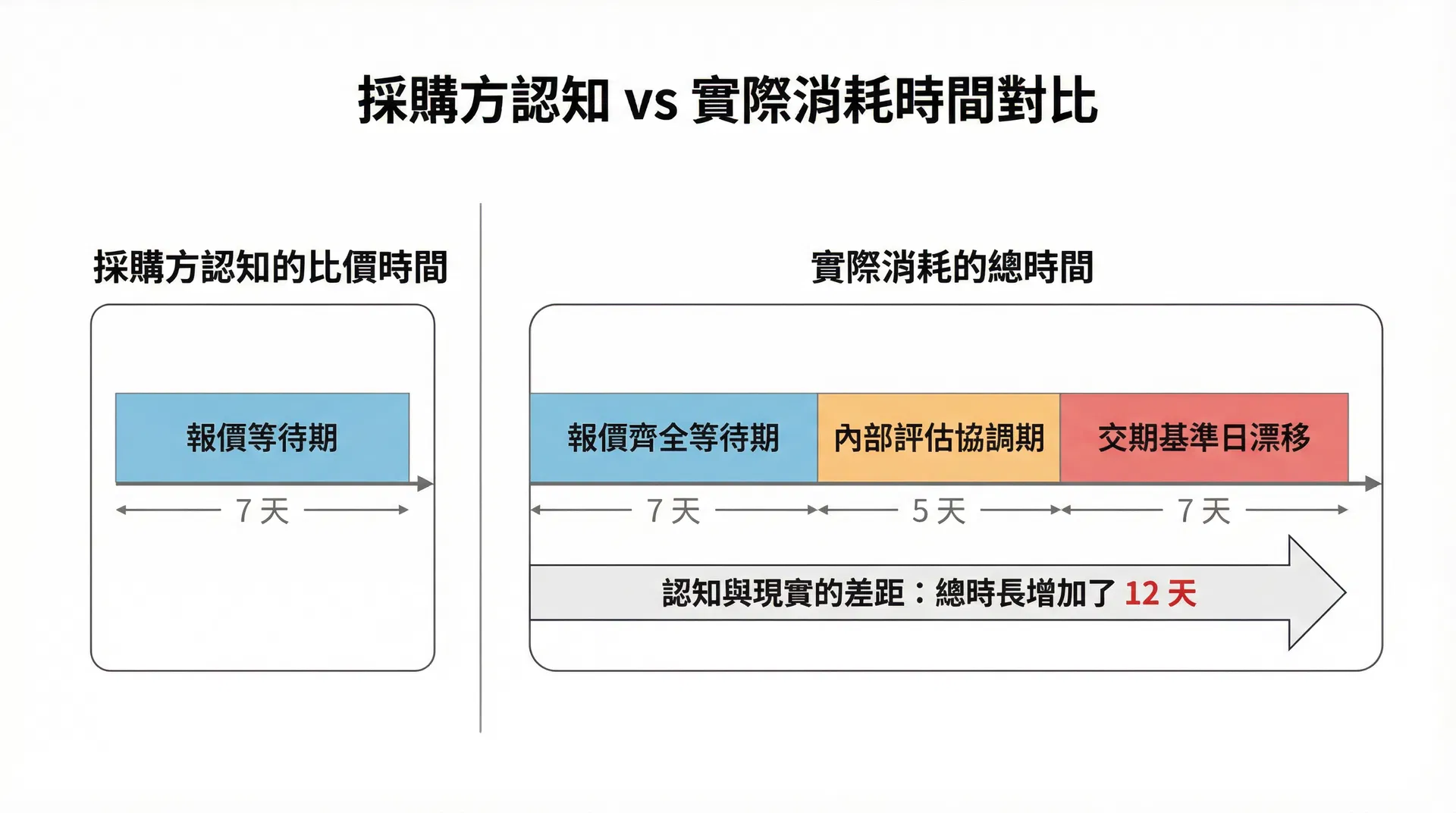

多供應商比價流程中,採購團隊往往只計算「等待報價回覆」的時間,認為這只是增加幾天的行政作業。實務上,這種判斷忽略了比價流程對整體交期的連鎖影響。當企業決定「多比幾家」時,真正消耗的不只是報價等待期,而是從生產時間中借用的關鍵窗口。
比價流程的第一個隱性成本,來自「報價齊全等待期」。採購方發出詢價後,通常會設定一個統一的截止日期,例如七個工作天。然而,實際情況是,最快的供應商可能在兩天內就回覆,而最慢的供應商可能拖到第六天才提交報價。採購方為了「公平比較」,必須等到所有報價齊全才能啟動評估。這意味著,即使有供應商在第二天就提供了完整報價,採購方也無法立即下單,必須等待其他供應商的回應。這段等待期,實際上是讓所有供應商的產能狀況都處於「未鎖定」狀態。
第二個隱性成本,是「內部評估協調期」。當所有報價齊全後,採購方需要進行內部評估。這不只是比較價格,還包括技術規格確認、交期可行性評估、付款條件協商、甚至需要跨部門會議討論。實務上,這個階段往往需要三到五個工作天,甚至更長。採購方在規劃時間時,往往只預留「報價等待期」,卻低估了「內部決策期」的時間。當內部評估延長時,原本報價中承諾的交期基準日,已經悄悄地往後推移。

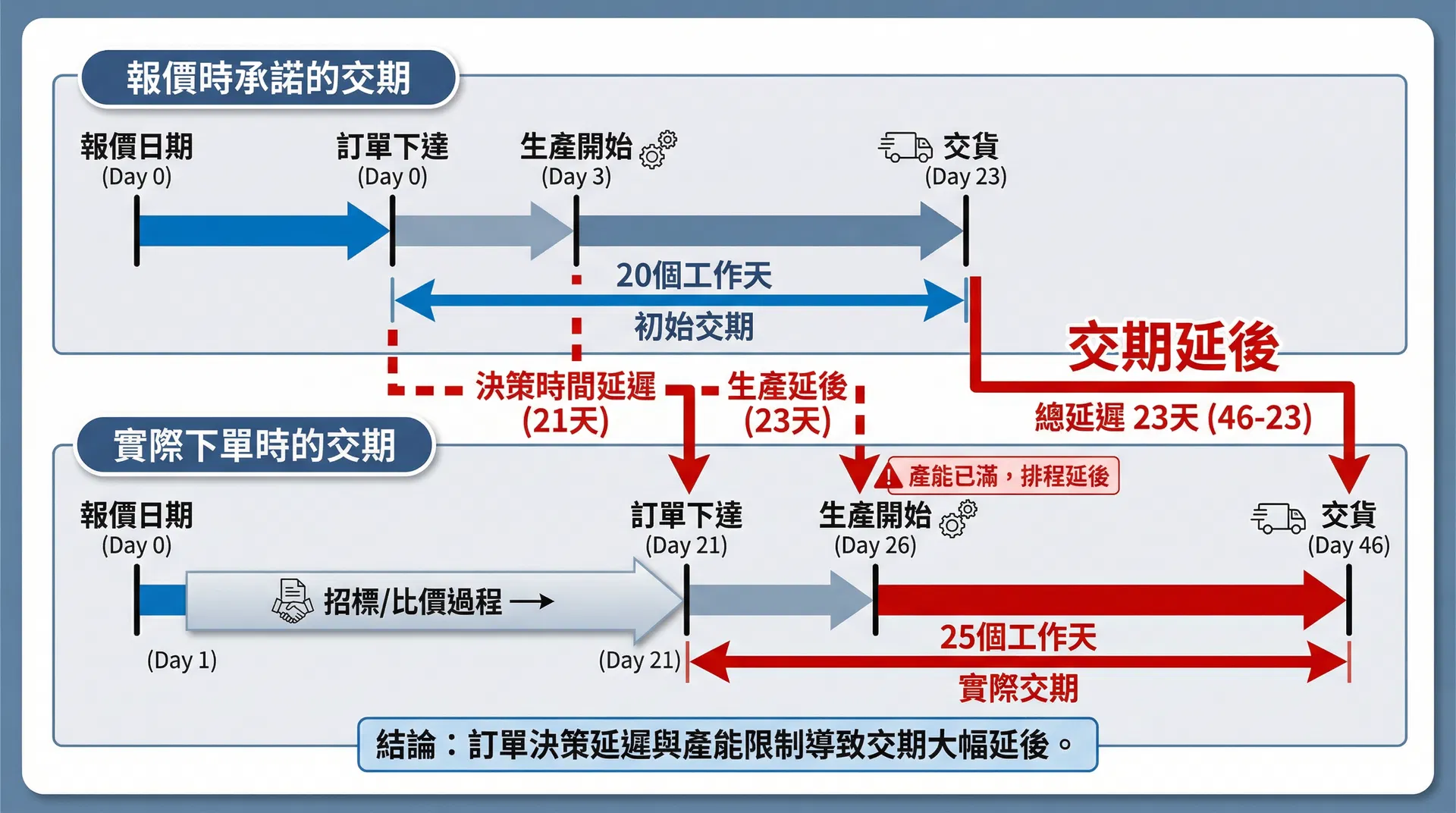

第三個隱性成本,是「交期基準日漂移」。供應商在報價時,通常會標註「收到訂單後X個工作天交貨」。這個承諾的前提,是「立即下單」。然而,當採購方完成比價、內部評估、最終決策後,可能已經過了兩到三週。此時,供應商的產能狀況可能已經改變。原本承諾的「收到訂單後20個工作天」,可能因為產線排程已滿,變成「收到訂單後25個工作天」。採購方在比價階段看到的交期,與實際下單時能獲得的交期,存在時間落差。
這種時間落差,在客製化文具禮品的採購中尤其明顯。供應商的產能利用率會隨著訂單量動態調整。當採購方在比價階段花費三週時間時,供應商可能已經接到其他客戶的訂單,產線排程變得更緊湊。原本在報價時承諾的交期,是基於「當時的產能狀況」,而非「三週後的產能狀況」。採購方誤以為「比價只是行政作業」,實際上,比價流程每延長一週,實際可用的生產時間就減少一週。
更複雜的情況是,當採購方完成比價後,可能會發現「最便宜的供應商」與「交期最快的供應商」不是同一家。此時,採購方需要重新權衡價格與交期的優先順序。如果最終選擇了交期較長的供應商,那麼比價流程消耗的時間,加上供應商較長的交期,會導致整體交期大幅延長。如果最終選擇了交期較快的供應商,那麼比價流程消耗的時間,實際上是「浪費」的,因為採購方最終還是選擇了第一個回覆的供應商。
在整體客製化流程中,比價階段往往被視為「前置作業」,採購方認為這不會影響生產時間。實際上,比價流程的時間消耗,會直接壓縮後續的設計確認、打樣、量產排程時間。當採購方在比價階段花費過多時間時,供應商在接單時可能已經進入旺季,交期自然延長。這種時間成本,往往在採購方完成比價後才會顯現,但此時已經無法挽回。
比價流程的隱性時間成本,不只是「等待報價」的時間,而是「報價齊全等待期」、「內部評估協調期」、「交期基準日漂移」三個階段的累積。採購方在規劃時間時,往往只計算第一個階段,忽略了後兩個階段的時間消耗。當這三個階段累積起來時,比價流程可能消耗了兩到四週的時間,而這段時間,實際上是從「生產時間」中借用的。
實務上,採購方可以透過「分階段比價」來降低時間成本。例如,先進行「初步報價」,篩選出三到五家符合預算的供應商,再進行「詳細報價」。這樣可以縮短報價齊全等待期,也能讓採購方更快地進入內部評估階段。另一個方法是「設定報價有效期」,要求供應商在報價中標註「報價有效期至X月X日」,這樣可以避免交期基準日漂移的問題。然而,這些方法都需要採購方在規劃階段就意識到比價流程的隱性時間成本,而非在完成比價後才發現交期已經延長。
